|
- i frivillig likvidation 8.5.2018 Personliga upplysningar om medlemmarna som lämnades vid ansökan har nu förstörts. 11.3.2018 Alla
i etapp 1 har nu fått fiber. Sist ut var Trilleholm, som ju är en ö och det
gav tydligen en del problem 12.11 Nyhetsbrev Hej! Fiberföreningen går mot sitt slut. Torsdag
den 14 december är det avslutande extra föreningsstämma på Marci Hus kl. 19. Det har nu gått två år sedan den gamla
styrelsen bestående av Anita Nordqvist, Alf Eriksson, Erik Pettersson, Mattias
Rikardsson och undertecknade antog utmaningen och var fast beslutna, att genomföra
ett fiberprojekt som skulle ge bygden tillgång till ett optiskt fibernätverk
och förbindelse till Internet. Vi kan nu konstatera att projektet gick bra,
bortsett från att vi inte kunde komma igenom med att invånarna väster om väg
26 skulle få lov att vara med. De bor i det man kallar "vita fläckar"
och saknar fortsatt fiber. Förbättrad täckning och hastighet på det mobila
bredbandet har givetvis hjälpt, men en fast fiberförbindelse ville vara önskvärd.
Vi önskar västsidan lycka till och hoppas att både den tekniska och den
politiska utvecklingen skall vara med Er. Post och Telegrafstyrelsen (PTS) har för
nyligen konstaterat att 99,99% av all hushåll har grundläggande Internet. Det
vill säga en Internetanslutning på minst 1 Mbit/s. Enligt PTS är det då bara
90 hushåll i Sverige som helt saknar tillgång till grundläggande Internet. Kopparnätet monteras ner i en allt snabbare takt. Under åren 2009-2015 blev 21 400 abonnenter av med koppartråden. I kommande år blir det ca. 20.000 pr. år. Har Du problem med Din installation skall Du i första hand vända Dig till den tjänsteleverantör som Du har köpt bredband/TV/telefoni av. Skulle Du som konsument ha frågor eller hamna i tvist om abonnemang på TV, telefoni, bredband eller fiberdragning, så kan Du vända Dig till Telekområdgivarna: https://telekomradgivarna.se/ På http://www.smartasamhallet.se/kan man nu hitta upplysningar om vad man kan använda fiberanslutningen till. Det är en ny hemsida "Smarta samhället" som samlar information från flera aktörer. För företag är det viktigt, att ha tillgång till ett snabbt Internet. I dag har 63% av företagen i Sverige tillgång till bredband på minst 100 Mbit/s - så också här i Ullervad - Käckestad - Rörsås - Knutstorp och Boterstena området! Min uppgift som först ordförande och därefter likvidator är nu snart över och jag glädjer mig över resultatet och att snart kunna vara bara vanlig användare... Med vänliga hälsningar, Truls
1.11 Föreningen har nu antagligen
blivit orienterad om alla kvarvarande arbetsuppgifter som medlemmarna önskar Föreningen
har nu kvar att avsluta bokföring och ta fram allt material till revisionen som
förberedelse till den avslutande Därefter så finns inte föreningen mera! All support upphör. Redan nu skall Du därför i första hand kontakta Din tjänsteleverantör om Din fiberförbindelse inte fungerar som den skall. 18.9
CJW underentreprenören är färdig. Alla fastigheter utom tre har fått
installerat fiber. Resten skulle nu fungera. 7.8 Installationen i de resterande husen,
borttagning av sten och rättning av vägar fortsätter i augusti. 14.7 Det är sista arbetsdagen. Nu går
alla entreprenörer, både PEAB och CJW på semester. De återkommer efter vecka
31. 12.7 Tjänsteleverantörerna (hittills
Telia
och Bredbandsbolaget) har svårigheter med att hitta våra adresser. Zitius hävdar att allt är
ok. Inne på telestationen råder en strikt ordning och vi får därför anta att någon - jag tänker inte fråga - har slarvat vid utarbetandet av arbetsordern. Där upptäcktes också en felsvetsning med två fibrer som korsat varandra. Det är också rättat. För egen del fick jag veta att jag surfat löst några dygn på en annans fiberförbindelse utan att märka det. Skulle det nu vara någon som hade grön förbindelse innan och nu inte har förbindelse - så gör följande: 1. Släck för fiberkonvertern (dra ur 220 V), eventuell router och dator. 2. Tänd för fiberkonvertern (sätt i 220 V), vänta ett bra tag på gröna lampor, starta eventuell router, starta dator. 3. Aktivera Wifi / nätverk Fungerar det? Va bra! :-) Vecka 28 forts. Felet på Ullervad telestation blir nu rättat den 10 eller 11 juli av Zitius personal. Det omfattar 48 installationer som är felkopplade. Alla som har fått installerat fiberkonvertern
kan snart komma ut på Internet. Den blåa lampan indikerar endast att

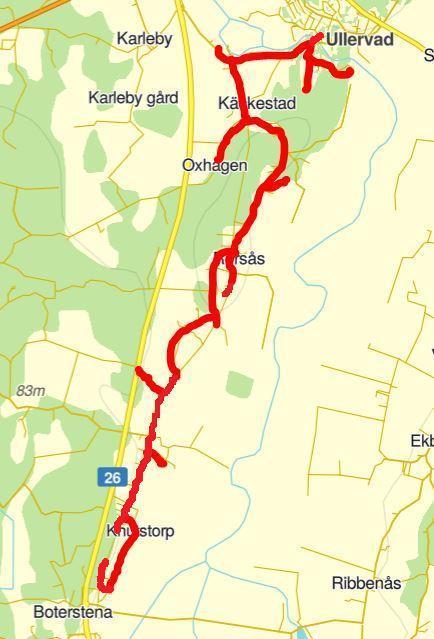

fiberkonvertern har 220 V inkopplat. Kartan visar att stomnätet - huvudkabeln med fiber är nu på plats.
|
